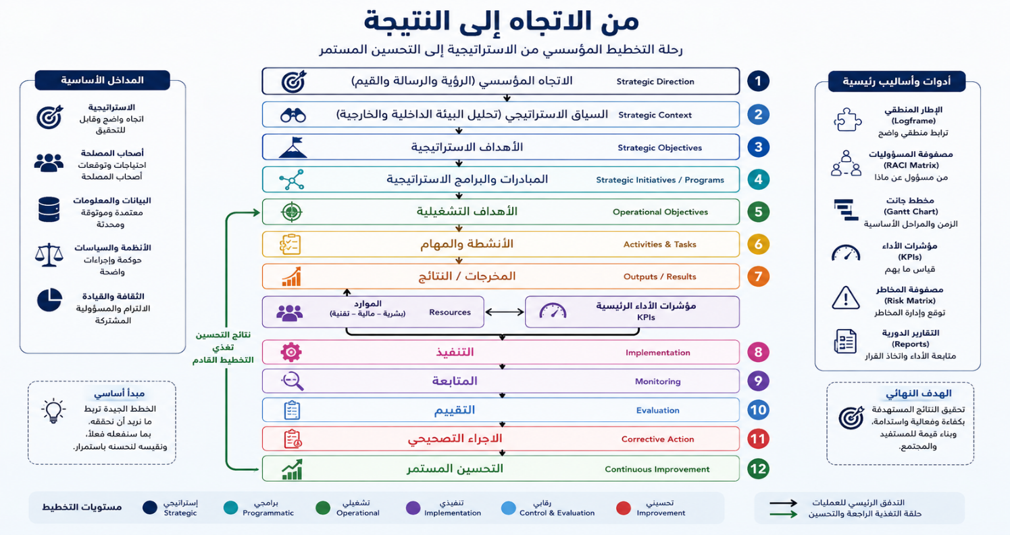

المقالة الرابعة- التخطيط التشغيلي المؤسسي: من الخطة إلى العمل والنتائج والتحسين المستمر

بعد أن بنينا في المقالة الأولى مفهوم التخطيط المؤسسي المتكامل، ثم انتقلنا إلى التخطيط الاستراتيجي لتحديد الاتجاه والاختيارات، وإلى التخطيط التكتيكي لترجمة هذه الاختيارات إلى أولويات وبرامج ومشروعات، نصل الآن إلى المستوى الذي تختبر فيه المؤسسة قدرتها على تحويل كل ذلك إلى عمل فعلي قابل للتنفيذ والقياس والمتابعة والتصحيح.

  • وهنا يبدأ التخطيط التشغيلي (Operational Planning).
  • فإذا كان: التخطيط الاستراتيجي يحدد الاتجاه، والتخطيط التكتيكي ينظم الطريق،
  • فإن: التخطيط التشغيلي يحول الطريق إلى عمل منظم يمكن تنفيذه وقياسه وتحسينه.

وهذا هو المستوى الذي يجيب عن الأسئلة التي تظهر عندما يعود المدير إلى مؤسسته في صباح اليوم التالي:

ماذا سنفعل؟ من سيفعل؟ متى؟ بأي موارد؟ ما الناتج المطلوب؟ كيف سنعرف أننا أنجزناه؟ وماذا سنفعل إذا انحرف التنفيذ؟

التخطيط التشغيلي لا يبدأ من الصفر، إنه يستلم ما أنتجه المستويان السابقان، السلسلة المؤسسية:

  1. السياق والاتجاه الاستراتيجي ↓
  2. الأهداف الاستراتيجية ↓
  3. الأولويات التكتيكية ↓
  4. البرامج والمبادرات والمشروعات ↓

التخطيط التشغيلي ↓

  1. الأهداف التشغيلية↓
  2. النتائج والمخرجات↓
  3. الأنشطة↓
  4. المهام↓
  5. المسؤوليات والموارد والزمن ↓
  6. المؤشرات والمتابعة ↓
  7. تحليل الانحراف ↓
  8. الإجراء التصحيحي ↓
  9. التحسين والتعلم

إذن، الخطة التشغيلية ليست قائمة مهام، بل ترجمة منظمة لما تم اختياره في المستويين الاستراتيجي والتكتيكي.

يمكن النظر إليه باعتباره العملية التي يتم من خلالها تحويل الأهداف والأولويات والبرامج إلى:

  • أهداف تشغيلية.
  • نتائج ومخرجات.
  • أنشطة.
  • مهام.
  • مسؤوليات.
  • موارد.
  • جداول زمنية.
  • مؤشرات.
  • آليات متابعة.
  • إجراءات تصحيحية.

بحيث تصبح الخطة قابلة للتنفيذ والقياس والمتابعة والتحسين. وهذا يتسق مع المنهج التدريبي المعتمد الذي يميز بوضوح بين LOGFRAME باعتباره أداة لاختبار منطق الخطة، وOperational Workplan باعتباره أداة لتنظيم العمل، وMonitoring Framework باعتباره أداة لمعرفة ما إذا كان التنفيذ يسير كما خُطط له.

ثالثاً: التخطيط التشغيلي ليس قائمة مهام: هذه واحدة من أهم النقاط التي يجب أن يفهمها كل مدير، قد تكتب إدارة ما:

  • اتصل بالمورد.
  • أرسل البريد.
  • اعقد الاجتماع.
  • اشترِ الأجهزة.
  • جهز التقرير.

هذه مهام، لكنها لا تشكل بالضرورة خطة تشغيلية، الخطة التشغيلية تسأل قبل المهمة: ما الهدف؟

  • ثم: ما النتيجة التي نريد تحقيقها؟
  • ثم: ما المخرج الذي يجب إنتاجه؟
  • ثم: ما الأنشطة التي تنتج هذا المخرج؟
  • ثم: ما المهام المطلوبة لتنفيذ الأنشطة؟
  • ثم: من المسؤول؟ ومتى؟ وبأي موارد؟ وكيف سنقيس؟

ولهذا فإن التخطيط التشغيلي يبدأ من النتيجة أولًا، ثم الأنشطة، وليس العكس.

سنحافظ هنا على المحاور الخمسة الأساسية المتفق عليها، بحيث لا تكون خمسة موضوعات منفصلة، بل خمس طبقات متتابعة تبني خطة تشغيلية واحدة:

  1. ترجمة الخطط وبناء الأهداف التشغيلية.
  2. بناء الأهداف والنتائج والإطار المنطقي.
  3. بناء خطة العمل التشغيلية.
  4. تصميم التنفيذ وإدارة المسؤوليات والزمن والموارد.
  5. المتابعة والتقييم وإدارة المخاطر والانحرافات والتحسين.

والقاعدة: كل محور يستلم مخرج المحور السابق، ويضيف إليه طبقة جديدة.

السؤال المركزي: كيف نحول البرنامج أو المشروع الذي وصلنا إليه من التخطيط التكتيكي إلى نتائج وأهداف تشغيلية يمكن تنفيذها؟ – هنا تبدأ الترجمة الحقيقية.

  1. نقطة البداية: ماذا استلمنا من المستوى التكتيكي؟

نفترض أن التخطيط التكتيكي لمؤسسة آفاق انتهى إلى:

  • الهدف الاستراتيجي: تحسين تجربة العملاء الرقمية. ↓
  • الأولوية التكتيكية: تطوير رحلة العميل الرقمية. ↓
  • البرنامج: برنامج تطوير تجربة العميل الرقمية. ↓
  • مشروع: إعادة تصميم رحلة العميل الرقمية.

الآن لا نعيد مناقشة: هل ينبغي للمؤسسة أن تحسن تجربة العميل؟

ولا: هل هذا البرنامج مهم؟ – لقد حُسم ذلك في المستويين السابقين.

السؤال التشغيلي هو: ماذا يجب أن ننجز فعليًا ضمن هذا المشروع؟

  • من الهدف إلى النتيجة والمخرج

هنا نبدأ في تفكيك العمل: الهدف التشغيلي ↓
النتيجة ↓
المخرج ↓
النشاط ↓
المهمة مثلاً:

الهدف التشغيلي: تطوير نموذج محسن لرحلة العميل الرقمية واختباره.

النتيجة: تحسين سهولة انتقال العميل بين مراحل الخدمة الرقمية.

المخرجات

  • تحليل رحلة العميل الحالية.
  • نموذج رحلة محسنة.
  • تقرير اختبار المستخدم.
  • النسخة المعتمدة من الرحلة الجديدة.

الأنشطة

  • تحليل الرحلة الحالية.
  • تصميم النموذج.
  • اختبار النموذج.
  • تحليل النتائج.
  • تعديل النموذج.
  • اعتماده.

المهام: ضمن نشاط الاختبار مثلًا:

  • إعداد سيناريو الاختبار.
  • اختيار المستخدمين.
  • تجهيز بيئة الاختبار.
  • تنفيذ الاختبار.
  • تسجيل الملاحظات.
  • تحليل النتائج.

وهنا يظهر الحد الفاصل بوضوح: التكتيكي قال ماذا نريد تنظيمه؛ التشغيلي يحدد ماذا سنفعل فعليًا لتحقيقه.

  • اختبار جودة الهدف التشغيلي

لا يكفي أن يكون الهدف جميل الصياغة، نسأل:

  1. هل يرتبط بالبرنامج أو المشروع؟
  2. هل يصف نتيجة أو تغييرًا مطلوبًا؟
  3. هل يقع في نطاق الوحدة المنفذة؟
  4. هل يمكن تحويله إلى مخرجات؟
  5. هل يمكن بناء أنشطة لتحقيقه؟
  6. هل يمكن قياسه؟
  7. هل يمكن تحديد مسؤول عنه؟

إذا كانت الإجابة سلبية، نعيد صياغته.

  • الأداة: Operational Translation Matrix يمكن بناء المصفوفة بهذا التسلسل:
المستوىالسؤال
البرنامجماذا ننفذ؟
الهدف التشغيليماذا نريد أن نحقق؟
النتيجةما التغيير المتوقع؟
المخرجماذا يجب أن ننتج؟
النشاطما العمل الرئيسي؟
المهمةما العمل التفصيلي؟

وهذه الأداة تمنع خطأ شائعًا جدًا: القفز مباشرة من البرنامج إلى قائمة مهام.

  • المخرج: بنهاية المحور الأول، يجب أن يكون المتدرب قد بنى: Operational Translation Map

خريطة الترجمة التشغيلية

بحيث يستطيع تتبع: الهدف الاستراتيجي → الهدف التكتيكي → البرنامج/المشروع → الهدف التشغيلي → النتيجة → المخرج → النشاط → المهمة.

وهذا هو أول جزء حقيقي من الخطة التشغيلية.

بعد أن عرفنا ماذا سنحقق وماذا سننتج، يظهر سؤال أكثر عمقًا: هل منطق الخطة صحيح أصلًا؟

وهنا ننتقل إلى LOGFRAME – Logical Framework.

  1. لماذا نحتاج الإطار المنطقي؟

لأن بعض الخطط تبدو جيدة على الورق، ولكن عند فحصها نجد:

  • هدفًا بلا نتيجة واضحة.
  • نتيجة تشبه النشاط.
  • مخرجًا لا يمكن التحقق منه.
  • نشاطًا لا يؤدي إلى المخرج.
  • مؤشرًا لا يقيس الهدف.
  • مؤشرًا بلا مصدر بيانات.
  • افتراضًا يقع تحت سيطرة الإدارة.

لذلك لا نبدأ التنفيذ قبل اختبار منطق الخطة.

  • سلسلة النتائج Results Chain – نستخدم سلسلة:

Impact ↓
Outcome ↓
Output  ↓
Activity

وفي المستوى التشغيلي نحتاج خصوصًا إلى التمييز بين:

 Output — المخرج – ما تنتجه المؤسسة مباشرة، مثال: تقرير اختبار رحلة العميل.

Outcome — النتيجة : ما يتغير نتيجة استخدام المخرج، مثال: انخفاض صعوبة استخدام الخدمة الرقمية.

وهذا فرق جوهري: إنتاج التقرير ليس هو النتيجة.

  • بناء LOGFRAME – النموذج الأساسي:
المستوىالصياغةالمؤشرخط الأساسالمستهدفوسيلة التحققالافتراضات
GoalالغايةKPIBaselineTargetMOVAssumptions
OutcomeالنتيجةKPIBaselineTargetMOVAssumptions
Output 1المخرجIndicatorBaselineTargetMOVAssumptions
Output 2المخرجIndicatorBaselineTargetMOVAssumptions
Activityالنشاط—————

والفكرة ليست أن يحفظ المتدرب الجدول، بل أن يسأل: إذا نفذنا الأنشطة، هل تنتج المخرجات؟ وإذا أنتجنا المخرجات، هل تقود منطقيًا إلى النتيجة؟

  • المؤشرات وخط الأساس والمستهدف- كل نتيجة مهمة تحتاج إلى طريقة قياس.

Baseline — خط الأساس : أين نحن الآن؟

Target — المستهدف : إلى أين نريد الوصول؟

KPI : كيف سنقيس التقدم؟ – مثلاً: خط الأساس: 62% رضا- المستهدف: 80%.

KPI: نسبة رضا المستفيدين عن الخدمة الرقمية، لكن لا يكفي أن يكون الرقم موجودًا؛ يجب أن نعرف:

  • تعريف المؤشر.
  • طريقة الحساب.
  • مصدر البيانات.
  • دورية القياس.
  • مالك المؤشر.
  • Means of Verification – السؤال المهم: من أين سنعرف الرقم؟ – قد يكون المصدر:
  • نظام معلومات.
  • استبيان.
  • تقرير مالي.
  • سجل خدمة.
  • نظام موارد بشرية.
  • تقرير مشروع.
  • قاعدة بيانات.

وجود مؤشر بلا وسيلة تحقق يجعل المؤشر ضعيفًا من الناحية الإدارية.

  • الافتراضات Assumptions – ليست كل الظروف تحت سيطرة مدير المشروع، مثلاً:

استمرار توفر النظام الخارجي- أو: استمرار التمويل،- أو: توفر المورد.

أما الشيء الذي تستطيع المؤسسة التحكم فيه مباشرة فلا ينبغي وضعه كـ«افتراض» للهروب من المسؤولية.

  • عيادة الخطة Plan Clinic

من التطبيقات المهنية المفيدة أن تعطي كل مجموعة خطة مجموعة أخرى وتطلب منها تشخيصها، تسأل:

  1. هل الهدف واضح؟
  2. هل النتيجة تختلف عن النشاط؟
  3. هل المخرجات قابلة للتحقق؟
  4. هل الأنشطة تؤدي إلى المخرجات؟
  5. هل المؤشرات تقيس الشيء الصحيح؟
  6. هل توجد وسائل تحقق؟
  7. هل الافتراضات فعلًا خارج السيطرة؟
  8. هل توجد فجوة منطقية؟
  9. هل يمكن تحويل الخطة إلى تنفيذ؟

وهذا الاستخدام التشخيصي للـLOGFRAME موثق ضمن المادة التدريبية.

  • المخرج: Operational Logic Framework

أي: إطار منطقي متكامل يثبت أن الخطة التشغيلية منطقية قبل الانتقال إلى تفاصيل التنفيذ.

وهنا نصل إلى قاعدة مهمة: LOGFRAME يسأل: هل منطق الخطة صحيح؟

أما الأداة التالية فتسأل: ماذا سنفعل فعليًا؟

  • أهداف.
  • نتائج.
  • مخرجات.
  • مؤشرات.
  • منطق واضح.

نحوّل ذلك إلى: Operational Work Plan ، وهنا تصبح الخطة قابلة للإدارة اليومية.

  1. بناء الأنشطة- لكل مخرج نسأل: ما الأنشطة الرئيسية المطلوبة لإنتاجه؟

مثلاً: المخرج: تقرير اختبار تجربة المستخدم، الأنشطة:

  1. إعداد منهجية الاختبار.
  2. اختيار العينة.
  3. تجهيز بيئة الاختبار.
  4. تنفيذ الاختبار.
  5. تحليل النتائج.
  6. إعداد التقرير.
  7. تحويل النشاط إلى مهام

مثلاً: النشاط: اختيار عينة المستخدمين، المهام:

  • تحديد معايير الاختيار.
  • إعداد القائمة.
  • التواصل مع المشاركين.
  • تأكيد المشاركة.
  • إعداد الجدول.

وهنا ننتقل من: Activity → Task ، لكن يجب ألا تتحول الخطة إلى آلاف المهام.

الهدف هو الوصول إلى مستوى تفصيل يخدم الإدارة والتنفيذ.

  • ربط العمل بالمخرجات

كل نشاط يجب أن يكون له سبب.

نسأل: أي مخرج يخدم هذا النشاط؟

إذا وجدنا نشاطًا لا يخدم مخرجًا واضحًا، فهذه إشارة إلى ضرورة مراجعته.

  • إضافة المسؤوليات والموارد والزمن- يصبح النموذج:
النشاطالمهمةالمخرجالمسؤولالبدايةالنهايةالموارد
تحليل الرحلةجمع البياناتتحليل الوضع الحاليفريق تجربة العميل1/1015/10بيانات + محلل
تصميم الرحلةبناء النموذجنموذج الرحلةفريق التصميم16/1030/10UX + تقنية
الاختبارتنفيذ الاختبارتقرير الاختبارفريق البحث1/1115/11مستخدمون + منصة

وهنا تبدأ الخطة بالفعل في التحول إلى أداة إدارة.

  • الأولويات: ليس كل نشاط له الأهمية نفسها، يمكن تصنيف الأنشطة وفق:
  • الأهمية.
  • الإلحاح.
  • الاعتماديات.
  • الأثر.
  • المخاطر.

لكن يجب أن تبقى الأولوية مرتبطة بالنتيجة، لا بمجرد شعور الفريق بأن المهمة مهمة.

  • المخرج: Operational Workplan – خطة عمل تشغيلية تحتوي على:

Output → Activity → Task → Responsible → Resources → Start → End → KPI

والفصل بين LOGFRAME وOperational Workplan مهم جدًا؛ فالملف التدريبي يضع الأول لاختبار منطق الخطة، والثاني لتنظيم العمل الفعلي.

لكن السؤال: هل الخطة جاهزة للتنفيذ فعلًا؟

هنا ننتقل من التخطيط إلى ترتيب التنفيذ.

  1. خطة التنفيذ Implementation Plan– خطة التنفيذ تضيف إلى Workplan:
  2. المسؤوليات.
  3. الترتيب.
  4. الزمن.
  5. المعالم.
  6. الاعتماديات.
  7. الموارد.
  8. الأولويات.
  9. جاهزية التنفيذ.

وهنا لا ينبغي أن نخلط بين: Operational Planning – و Implementation Planning

فالأخير هو عملية تنظيم ترتيبات التنفيذ، وليس بالضرورة مستوى تخطيط رابع مستقل. وهذا التمييز مثبت في المادة المنهجية.

  • RACI: من المسؤول؟ – أداة RACI Matrix تساعد على الإجابة عن:
  • من ينفذ؟
  • من يتحمل المساءلة؟
  • من تتم استشارته؟
  • من يجب إبلاغه؟
  • R — Responsible – المسؤول عن تنفيذ العمل.
  • A — Accountable – المساءل عن النتيجة والاعتماد.
  • C — Consulted – من تتم استشارته.
  • I — Informed – من يجب إبلاغه.

والقاعدة المهمة: Responsible ليس بالضرورة هو Accountable.

  • Gantt والـTimeline – بعد معرفة: ماذا؟ ومن؟

نسأل: متى؟

وهنا نستخدم: Gantt Chart– لتحديد:

  • البداية.
  • النهاية.
  • المدة.
  • التداخل.
  • التسلسل.

Timeline – لرؤية الصورة العامة.

  • Milestones – المعلم أو Milestone ليس نشاطًا طويلًا، هو نقطة مهمة تشير إلى إنجاز أو قرار أو اعتماد، مثلاً: اعتماد نموذج رحلة العميل الجديدة، هذه نقطة إنجاز يمكن استخدامها بوابة انتقال إلى المرحلة التالية.
  • Dependencies – قد يكون لدينا:- تحليل البيانات ↓ تصميم الحل ↓ اختبار الحل ↓ الاعتماد ↓ التطبيق – إذا تأخر تحليل البيانات، فقد يتأخر كل ما بعده، لذلك لا يكفي أن نعرف تاريخ كل نشاط؛ يجب أن نعرف علاقته بالأنشطة الأخرى.
  • جاهزية الموارد: نسأل قبل بدء التنفيذ:
  • People– هل الأشخاص متاحون؟
  • Capability – هل لديهم المهارات؟
  • Money – هل التمويل متاح؟
  • Time – هل الزمن واقعي؟
  • Technology – هل الأنظمة جاهزة؟
  • Authority – هل توجد الصلاحيات؟ – هذه هي Execution Readiness.
  • بطاقة مراجعة التنفيذ: يمكن استخدام:
PlannedActualVarianceCauseImpactActionOwner

وهنا يبدأ المتدرب في الانتقال من مجرد «متابعة النشاط» إلى إدارة التنفيذ.

مخرج المحور الرابع:

Execution Plan + RACI + Gantt + Milestones + Dependencies + Resource Readiness

وهو متسق مع حزمة أدوات التنفيذ المحددة في المادة التدريبية.

هنا نصل إلى المرحلة التي تجعل الخطة نظام إدارة مستمرًا وليس وثيقة تنتهي عند اعتمادها.

السؤال المركزي: كيف أعرف أن التنفيذ يسير كما يجب؟ وماذا أفعل عندما ينحرف؟

  1. لا تخلط بين KPI والمتابعة والتقييم: هناك فروق مهمة:
المفهومالسؤال
KPIماذا نقيس؟
Monitoringماذا يحدث الآن؟
Variance Analysisما الفرق بين المخطط والفعلي؟
Root Cause Analysisلماذا حدث الانحراف؟
Risk Managementماذا قد يحدث؟
Evaluationهل حقق التدخل النتائج؟
Corrective Actionماذا سنغير الآن؟
Learningماذا سنفعل بشكل أفضل؟

وهذا التفريق من النقاط الأساسية في المادة التدريبية.

  • لوحة الأداء التشغيلي

بدل جمع عشرات التقارير، نحتاج إلى لوحة تساعد المدير على اتخاذ القرار، مثلاً:

KPIBaselineTargetActualVarianceTrendStatus
رضا المستفيد62%80%72%-8%↑أصفر
زمن الخدمة8 أيام5 أيام7 أيام+2↓أصفر
نسبة الإنجاز40%45%43%-2%↑أخضر

لكن يجب الانتباه إلى أن الاتجاه Trend قد يكشف مشكلة قبل أن يتحول المؤشر إلى حالة حرجة.

  • تحليل الانحراف: إذا كان: المخطط = 90 – والفعلي: 72

فالسؤال ليس فقط: لدينا انحراف 18 نقطة، بل: لماذا؟ قد يكون السبب:

  • نقص الموارد.
  • تأخر المورد.
  • خطأ في التقدير.
  • مشكلة تقنية.
  • ضعف التنسيق.
  • تغير في الظروف.

وهنا ننتقل إلى: Root Cause Analysis – مثل 5 Whys أو Fishbone.

  • المخاطر والقضايا: يجب التمييز بين:
  • Risk — خطر – شيء قد يحدث مستقبلًا.
  • Issue — قضية/مشكلة – شيء حدث بالفعل ويحتاج معالجة.
  • Deviation — انحراف – فرق بين المخطط والفعلي.
  • Corrective Action — إجراء تصحيحي- إجراء لمعالجة الانحراف أو المشكلة القائمة.

وهذا التمييز يمنع المؤسسة من استخدام «إدارة المخاطر» كعنوان عام لكل مشكلة.

  • سجل المخاطر: يمكن أن يحتوي على:
الخطرالسببالأثرالاحتمالالتأثيرالمالكالاستجابةالحالة

ثم نحدد الاستجابة: – تجنب.- تخفيف.- نقل.- قبول.

لكن الأهم: من المسؤول عن الخطر؟ ومتى نتصرف؟

  • الإجراءات التصحيحية- عندما يظهر انحراف، نستخدم:

المشكلة → السبب الجذري → الإجراء → المسؤول → الموعد → مؤشر النجاح — مثلاً:

  1. المشكلة: تأخر إطلاق الخدمة.
  2. السبب الجذري: تأخر تكامل النظام مع المورد الخارجي.
  3. الإجراء: إعادة ترتيب أولويات التكامل وتخصيص فريق دعم إضافي.
  4. المسؤول: مدير المشروع.
  5. الموعد: أسبوعان.
  6. مؤشر النجاح: إتمام التكامل واختبار النظام.
  7. إعادة تخصيص الموارد

وهنا نصل إلى مستوى أكثر نضجًا، إذا كان برنامج ما متأخرًا، لا يكون الحل دائمًا: اعملوا أكثر، قد يكون السؤال:

  • هل الموارد في المكان الصحيح؟
  • هل يوجد نشاط منخفض الأولوية يمكن تأجيله؟
  • هل يمكن تغيير التسلسل؟
  • هل يمكن تقليل النطاق؟
  • هل نحتاج إلى دعم إضافي؟
  • هل يجب رفع القرار إلى مستوى أعلى؟

وهنا تتحول المتابعة إلى إدارة فعلية للموارد والقرار.

  • التقرير التشغيلي من صفحة واحدة

من الأدوات العملية القوية: One-Page Performance Report  ويتضمن:

  1. ملخص الحالة.
  2. أهم النتائج.
  3. حالة المؤشرات.
  4. الانحرافات الرئيسية.
  5. الأسباب.
  6. المخاطر والقضايا.
  7. الإجراءات التصحيحية.
  8. القرارات المطلوبة.
  9. التغييرات في الموارد.
  10. الخطوة التالية.

وهذا أفضل إداريًا من تقرير طويل لا ينتج قرارًا.

9. بطاقة إجراء الأداء: ومن المفيد أن تصبح المتابعة في شكل: Performance Action Card

العنصرالمحتوى
KPIالمؤشر
Baselineخط الأساس
Targetالمستهدف
Actualالفعلي
Varianceالانحراف
Trendالاتجاه
Root Causeالسبب الجذري
Risk/Issueالخطر/القضية
Ownerالمسؤول
Corrective Actionالإجراء التصحيحي
Due Dateموعد الإغلاق
Statusالحالة

وهذه ليست مجرد بطاقة قياس؛ إنها: قياس → تشخيص → قرار → إجراء.

الاستراتيجية: تحسين تجربة العملاء الرقمية. ↓

التكتيكي: برنامج تطوير تجربة العميل الرقمية. ↓

التشغيلي: الهدف التشغيلي- تطوير واختبار رحلة عميل رقمية محسنة. ↓

النتيجة: تحسين سهولة استخدام الخدمة الرقمية. ↓

المخرجات

  • تحليل الرحلة.
  • نموذج جديد.
  • تقرير الاختبار.
  • نموذج معتمد.

↓ الأنشطة

  • تحليل.
  • تصميم.
  • اختبار.
  • تعديل.
  • اعتماد.

↓ المهام: تفاصيل العمل داخل كل نشاط. ↓

المسؤوليات: RACI.

↓ الزمن- Gantt + Timeline.

↓ الموارد: فريق + تقنية + بيانات + تمويل.

↓ المؤشرات: رضا العميل + زمن الخدمة + معدل إتمام الرحلة.

↓ المتابعة: Dashboard.

↓ الانحراف: Actual مقابل Target.

↓ التشخيص: Root Cause Analysis.

↓  القرار: Corrective Action.

↓ التحسين: إعادة ضبط الخطة.

وهنا تظهر قيمة سلسلة التخطيط المؤسسي كاملة:

لم يعد لدينا انفصال بين الاستراتيجية والعمل اليومي.

الحادي عشر: كيف نعرف أن الخطة التشغيلية جيدة؟ – يمكن اختبار الخطة من خلال مجموعة أسئلة عملية:

  1. على مستوى الارتباط
  2. هل كل هدف تشغيلي مرتبط بهدف تكتيكي؟
  3. هل كل برنامج تشغيلي يخدم أولوية واضحة؟
  4. على مستوى المنطق
  5. هل الأنشطة تنتج المخرجات؟
  6. هل المخرجات تقود إلى النتائج؟
  7. هل المؤشرات تقيس النتائج الصحيحة؟
  8. على مستوى التنفيذ
  9. هل لكل عمل مسؤول واضح؟
  10. هل الزمن واقعي؟
  11. هل الموارد متاحة؟
  12. هل الاعتماديات معروفة؟
  13. على مستوى الأداء
  14. هل لدينا Baseline؟
  15. هل لدينا Target؟
  16. هل توجد وسيلة تحقق؟
  17. هل نعرف ماذا نفعل عند الانحراف؟
  18. على مستوى الإدارة
  19. هل توجد آلية قرار؟
  20. هل توجد إجراءات تصحيحية؟
  21. هل يمكن إعادة تخصيص الموارد؟
  22. هل توجد عملية تعلم وتحسين؟

إذا لم تستطع الخطة الإجابة عن هذه الأسئلة، فهي لم تنضج بعد.

الثاني عشر: الأخطاء التي يجب أن تمنعها الخطة التشغيلية

  • الخطأ الأول: البدء بالأنشطة – ❌ ماذا سنفعل؟

– قبل: ماذا نريد أن نحقق؟- الصحيح: النتائج أولا → الأنشطة ثانيا.

  • الخطأ الثاني: اعتبار النشاط نتيجة: ❌ تنفيذ خمس ورش تدريبية.

هذا نشاط، الأفضل أن نسأل: ما التغيير الذي ستحدثه هذه الورش؟

  • الخطأ الثالث: تحويل LOGFRAME إلى جدول ضخم – الإطار المنطقي له وظيفة: اختبار منطق الخطة.

أما Gantt وRACI والموارد التفصيلية فلها وظيفة أخرى، ولهذا يجب الفصل بين الأدوات بدل وضع كل شيء في جدول واحد.

  • الخطأ الرابع: اعتبار عدد الأنشطة مقياسًا للنجاح- قد تنفذ المؤسسة: 100 نشاط، – ولا تحقق النتيجة.

إذن: كثرة النشاط لا تعني جودة الأداء.

  • الخطأ الخامس: قياس ما يسهل قياسه بدل ما يهم: قد يكون عدد الاجتماعات سهل القياس.

لكن السؤال الأهم: هل تحسن الأداء الذي من أجله عقدنا الاجتماعات؟

الثالث عشر: العلاقة بين المستويات الثلاثة- بعد إكمال السلسلة، تصبح لدينا منظومة واضحة:

المستوىالسؤالالمخرج
Strategicماذا نريد؟ ولماذا؟Strategic Plan
Tacticalكيف ننظم تحقيقه؟Tactical Plan
Operationalماذا سنفعل فعليًا؟Operational Workplan
Implementationكيف ندير التنفيذ؟Execution Plan
Performanceهل نسير كما خططنا؟Performance Framework
Improvementماذا نغير ونتعلم؟Corrective Action & Learning

وهنا تظهر الفكرة الأهم: التخطيط المؤسسي ليس خطًا مستقيمًا ينتهي عند التنفيذ؛ بل دورة تتغذى فيها نتائج التنفيذ على المراجعة والتعلم وإعادة التخطيط.

PLAN– التخطيط ↓

IMPLEMENT – التنفيذ ↓

MONITOR – المتابعة – ↓

ANALYZE– التحليل ↓

EVALUATE– التقييم- ↓

DECIDE– القرار- ↓

CORRECT– التصحيح ↓

LEARN – التعلم ↓

IMPROVE – التحسين ↺ PLAN AGAIN

وهكذا تصبح المتابعة ليست «تفتيشًا» على الموظفين، بل نظامًا للمعلومات والقرار والتحسين.

في نهاية هذه الرحلة، لا ينبغي أن يخرج المتدرب بجدول أنشطة فقط، بل بحزمة مهنية متكاملة:

1. Strategic-to-Operational Cascade مصفوفة التدرج من الاستراتيجية إلى التشغيل-

2. Operational Objective– لأهداف التشغيلية- .

3. LOGFRAME– الإطار المنطقي- .

4. Operational Workplan–خطة العمل التشغيلية – .

5. RACI Matrix –مصفوفة المسؤوليات.

6. Gantt / Timelineالخطة الزمنية.

7. Milestones & Dependencies المعالم والاعتماديات.

8. Resource Readinessجاهزية الموارد.

9. KPI Dictionaryقاموس المؤشرات.

10. Operational Performance Dashboardلوحة الأداء التشغيلي.

11. Risk Register سجل المخاطر.

12. Variance Analysis تحليل الانحراف.

13. Root Cause Analysis تحليل السبب الجذري.

14. Corrective Action Plan خطة الإجراءات التصحيحية.

15. One-Page Performance Report التقرير التشغيلي المختصر.

16. Lessons Learned الدروس المستفادة.

وهذه الأدوات لا تُقدَّم باعتبارها 16 نموذجًا منفصلًا، وإنما كأجزاء من منظومة واحدة؛ وهو التوجه الذي تؤكده المادة التدريبية في تجميع أدوات التخطيط والتنفيذ والأداء والتحسين ضمن مجموعات مترابطة.

في هذا المستوى يمكن للذكاء الاصطناعي أن يكون مساعدًا عمليًا جدًا، يمكن استخدامه في:

  • تحويل الأهداف التكتيكية إلى بدائل للأهداف التشغيلية.
  • اقتراح نتائج ومخرجات.
  • مراجعة منطق LOGFRAME.
  • كشف الفجوات المنطقية.
  • اقتراح الأنشطة والمهام.
  • مراجعة التداخل بين المهام.
  • تحليل الاعتماديات.
  • اقتراح مؤشرات.
  • تحليل بيانات الأداء.
  • كشف الانحرافات.
  • تحليل الأسباب المحتملة.
  • اقتراح سيناريوهات تصحيحية.
  • تلخيص تقارير الأداء.
  • إعداد مسودات تقارير الإدارة.
  • مقارنة المخطط بالفعلي.
  • دعم قرارات إعادة تخصيص الموارد.

لكن القاعدة المهنية تبقى: الذكاء الاصطناعي يساعد في بناء وتحليل الخطة؛ ولا يتحمل المسؤولية الإدارية عن القرار.

ويجب التحقق من البيانات، وحماية المعلومات المؤسسية، ومراجعة المخرجات قبل اعتمادها.

هنا نصل إلى أهم فكرة في سلسلة المقالات الثلاثة.

في البداية كان لدينا: Strategic Planning– الاتجاه والاختيار

ثم: Tactical Planning– الترجمة والتنظيم

ثم: Operational Planning– العمل والتنفيذ والقياس

لكن بعد القياس لا تنتهي العملية، بل تعود المعلومات إلى الإدارة:

الأداء الفعلي
↓
الانحرافات
↓
الأسباب
↓
القرارات
↓
الإجراءات التصحيحية
↓
التعلم
↓
تحسين الخطط

وهنا تتحول المؤسسة من مؤسسة تخطط ثم تنفذ إلى مؤسسة:

تخطط → تنفذ → تقيس → تتعلم → تتكيف → تعيد التخطيط.

الخلاصة: اكتمال سلسلة التخطيط المؤسسي: بعد هذه المقالة تكتمل لدينا السلسلة الأساسية:

التخطيط الاستراتيجي- يجيب: إلى أين نريد أن نذهب؟ ولماذا؟ ↓

التخطيط التكتيكي- يجيب: كيف ننظم الطريق والبرامج والمشروعات والموارد؟ ↓

التخطيط التشغيلي – يجيب: ماذا سنفعل؟ ومن؟ ومتى؟ وبأي موارد؟ وكيف سنقيس؟  ↓

التنفيذ- يجيب: هل يحدث العمل كما خططنا؟ ↓

المتابعة والتحليل- يجيب: ماذا حدث؟ وما الانحراف؟ ولماذا؟ ↓

القرار والتصحيح- يجيب: ماذا يجب أن نغير الآن؟ ↓

التعلم والتحسين- يجيب: ماذا تعلمنا؟ وكيف نجعل الدورة التالية أفضل؟

الخريطة النهائية-

التخطيط الاستراتيجي-            Strategic Planning                       ↓

              الاتجاه والاختيار                        ↓

                 التخطيط التكتيكي                Tactical Planning                       ↓

              الترجمة والتنظيم                        ↓

                 التخطيط التشغيلي               Operational Planning                       ↓

               العمل والتنفيذ                        ↓

             القياس والمتابعة                        ↓

               تحليل الانحراف                        ↓

                 القرار والتصحيح                        ↓

               التعلم والتحسين                         ↺                 إعادة التخطيط

الاستراتيجي يحدد الاتجاه، والتكتيكي ينظم الطريق، والتشغيلي يحول الخطة إلى عمل، والمتابعة تحول العمل إلى معرفة، والمعرفة تعود لتطوير الخطة.

وهنا تكتمل منظومة التخطيط المؤسسي المتكامل التي كنا نبنيها عبر المقالات السابقة: ليست ثلاث خطط منفصلة، بل سلسلة واحدة متصلة من التفكير إلى الاختيار، ومن الاختيار إلى التنظيم، ومن التنظيم إلى العمل، ومن العمل إلى النتائج، ومن النتائج إلى التعلم والتحسين.
